7月3日,延安热电2×350MW机组项目工程建设现场迎来关键工程节点——3号锅炉受热面吊装作业正式启动。
本次率先吊装的是上部右侧水冷壁受热面组件,该组件尺寸庞大,宽12米,高14米,总重达28吨。项目采用350吨履带吊作为主吊机械执行吊装任务,为确保吊装过程安全可控、精准高效,安装单位提前编制精细化吊装方案及专项安全保障措施,并针对全体作业人员开展了全面的技术交底与安全培训。吊装现场严格设置安全隔离区域,安排专职安全员全程旁站监督,形成“方案审核—技术交底—现场管控”的全流程安全管理体系。

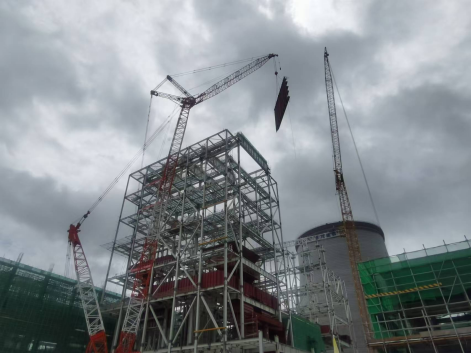

上午11时,在起重指挥、塔吊操作团队及技术专家的密切协同下,在建设单位、监理单位等相关参建单位的共同见证下,首件水冷壁受热面组件经平稳起吊、精准调整后顺利就位。此次首吊成功,标志着3号锅炉受热面施工全面进入大规模吊装阶段。下一步,延安热电将乘势而上,再接再厉,在继锅炉大板梁吊装、锅炉受热面开吊等关键节点完成后,全力推进锅炉本体安装工程取得更大突破,坚定不移地朝着项目整体建设目标稳步迈进。
